L'horizon de planification de votre étude
Découvrez sur combien d'années votre étude du fonds de prévoyance planifie les dépenses, pourquoi elle regarde souvent au-delà de 25 ans et ce que cela change pour votre contribution.
L'essentiel
L'horizon de planification est la période sur laquelle l'étude projette les réparations majeures, les remplacements et l'évolution du solde du fonds. Elle couvre au moins 25 ans, et c'est sur cette période que les travaux sont présentés année par année dans votre étude.
La contribution recommandée est toutefois établie pour demeurer valable sur une période plus longue, par exemple 60 ans. Cette approche permet de tenir compte du premier cycle complet des grands travaux de votre immeuble, même lorsque certains d'entre eux tombent après la 25e année.
Pourquoi l'étude regarde-t-elle au-delà de 25 ans?
Votre étude décrit les coûts à anticiper et les sommes à verser au fonds sur une période d'au moins 25 ans. Cette période donne une vision à long terme, mais elle ne couvre pas toujours l'ensemble des dépenses importantes d'un immeuble.
Les éléments les plus coûteux, comme la toiture, le revêtement extérieur, les fenêtres, les portes et la structure des balcons, ont des durées de vie qui se comptent en décennies. Selon l'âge de votre immeuble, leur remplacement peut survenir à la 30e, à la 40e ou même à la 50e année.

- Dans un immeuble récent. La plupart des grands remplacements n'arriveront qu'après 25 ans. Une projection limitée à cette période donnerait une contribution trop faible, et les copropriétaires futurs devraient assumer seuls des travaux dont l'usure a commencé bien avant eux.
- Dans un immeuble plus ancien. Lorsque les principaux travaux sont prévus dans les premières années, la période de 25 ans englobe déjà l'essentiel des dépenses. Une projection plus longue change alors peu la contribution.

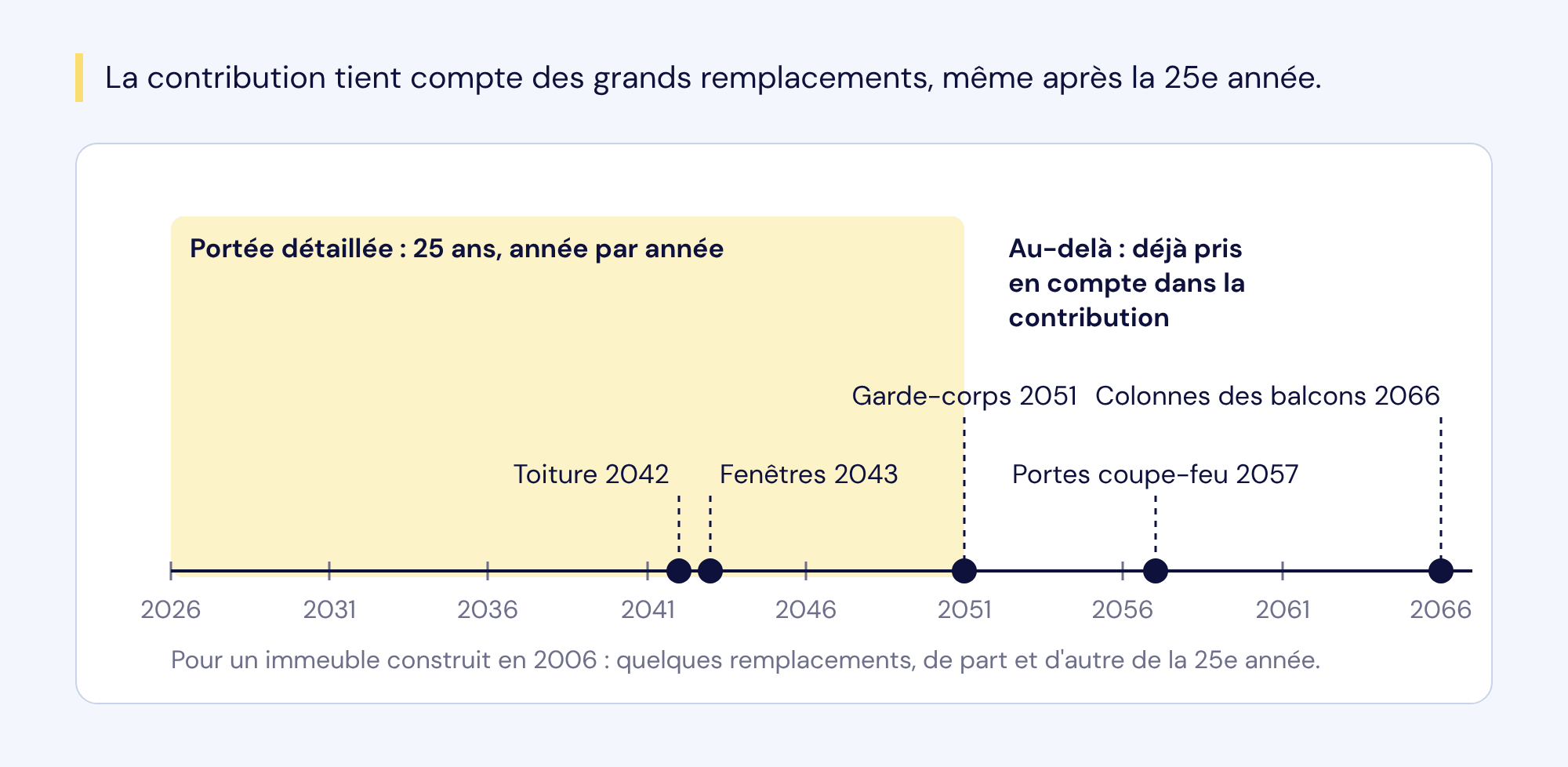

Par exemple, pour un immeuble construit en 2006, l'illustration situe les grands travaux de 2026 à 2066. La toiture, les gouttières et les fenêtres tombent dans la portée détaillée de 25 ans, alors que le remplacement des garde-corps, des portes coupe-feu ou des colonnes des balcons arrive plus tard. Ces travaux lointains ne sont pas détaillés année par année, mais la contribution recommandée en tient déjà compte, puisqu'elle est vérifiée sur une portée plus longue, comme les 60 ans évoqués plus haut.
Une contribution valable au-delà de la période détaillée
Il peut sembler étonnant qu'un élément prévu dans 40 ou 50 ans influence la contribution d'aujourd'hui. C'est pourtant ce qui rend la planification équitable.
Le fonds de prévoyance fonctionne par accumulation. Une toiture dont la durée de vie est de 20 ou 25 ans s'use un peu chaque année, et chaque génération de copropriétaires qui en profite devrait contribuer à son remplacement. En tenant compte de l'ensemble du cycle de vie des éléments, la contribution est répartie de façon plus régulière, plutôt que de rester basse pendant 25 ans puis de bondir lorsque les grands travaux approchent.
C'est pourquoi votre étude peut indiquer que le scénario recommandé est valable sur plusieurs portées, par exemple sur 25 ans et sur 60 ans. Le mot « scénario » désigne ici l'option recommandée, et non un choix à faire entre plusieurs possibilités.
Comment lire les portées de 25, 30 ou 60 ans?
Votre étude peut mentionner plus d'une durée. Chacune joue un rôle précis.
- La portée détaillée. Souvent de 25 ans, parfois de 30 ans selon le projet, elle détermine la période sur laquelle les dépenses et le flux de trésorerie sont présentés ligne par ligne. Elle couvre toujours au moins 25 ans.
- La portée de validité du scénario. Plus longue, elle sert à vérifier que la contribution recommandée suffit aussi pour les grands travaux du premier cycle, même s'ils ne figurent pas dans le détail de l'étude.
- Le délai de renflouement. Il ne faut pas le confondre avec l'horizon de planification : lorsque l'étude démontre une insuffisance, la période de renflouement est indiquée dans votre étude, quelle que soit la portée des projections.
Un horizon qui avance avec le temps
L'horizon de planification n'est pas figé. Il se renouvelle au rythme des mises à jour de l'étude.
L'étude livrée en PDF est un instantané : elle reflète la situation au moment de sa préparation. Dans le logiciel Hoodi, la projection suit plutôt l'année financière réelle de votre syndicat : lorsqu'une année se termine, la période couverte avance d'un an. Comme l'étude doit être mise à jour au moins tous les cinq ans, chaque mise à jour repart aussi de la situation réelle du fonds, intègre les travaux réalisés entre-temps et prolonge la projection.
Cette mécanique explique pourquoi les estimations lointaines comportent une plus grande marge d'incertitude. Leur rôle n'est pas de fixer une date de chantier, mais de s'assurer que les sommes s'accumulent dès maintenant au bon rythme. Les échéances se précisent à mesure qu'elles se rapprochent et que l'état réel des éléments se confirme.
Comment utiliser l'horizon dans vos décisions?
Comprendre l'horizon de votre étude vous aide à répondre aux questions les plus fréquentes de vos copropriétaires.
- Expliquer un élément lointain. Si un copropriétaire s'étonne qu'un remplacement prévu dans 45 ans influence sa contribution, rappelez que le fonds se constitue tout au long de la durée de vie de l'élément.
- Repérer la période de validité. Le texte du scénario précise sur quelle période la contribution recommandée demeure valable.
- Éviter de réduire la contribution trop tôt. Un solde qui semble élevé dans les premières années sert souvent à préparer des travaux importants situés plus loin dans le temps.
- Préparer la prochaine mise à jour. Notez les travaux réalisés et l'état observé des grands éléments : ces informations permettront de préciser les échéances lointaines.
