L'effet financier d'un report de travaux
Découvrez ce qui se passe réellement, sur le plan financier, lorsque des travaux prévus à votre étude sont repoussés de quelques années, et pourquoi un report n'est jamais neutre.
L'essentiel
Reporter des travaux déplace une dépense dans le temps, mais ne la fait pas disparaître. Pendant ce délai, le coût des travaux continue d'augmenter avec l'inflation de la construction, tandis que les sommes conservées dans le fonds continuent de produire des intérêts. L'effet net dépend de l'écart entre ces deux mouvements, de l'état de l'élément et des autres dépenses prévues autour de la nouvelle date.
Un report justifié par l'état réel d'un élément peut être une bonne décision. Il est toutefois utile d'en comprendre les mécanismes afin de le présenter avec justesse et d'en mesurer les conséquences sur le fonds.

Le coût continue de monter
Le montant prévu à votre étude correspond au coût projeté à l'année des travaux. Si cette année change, le montant change aussi.

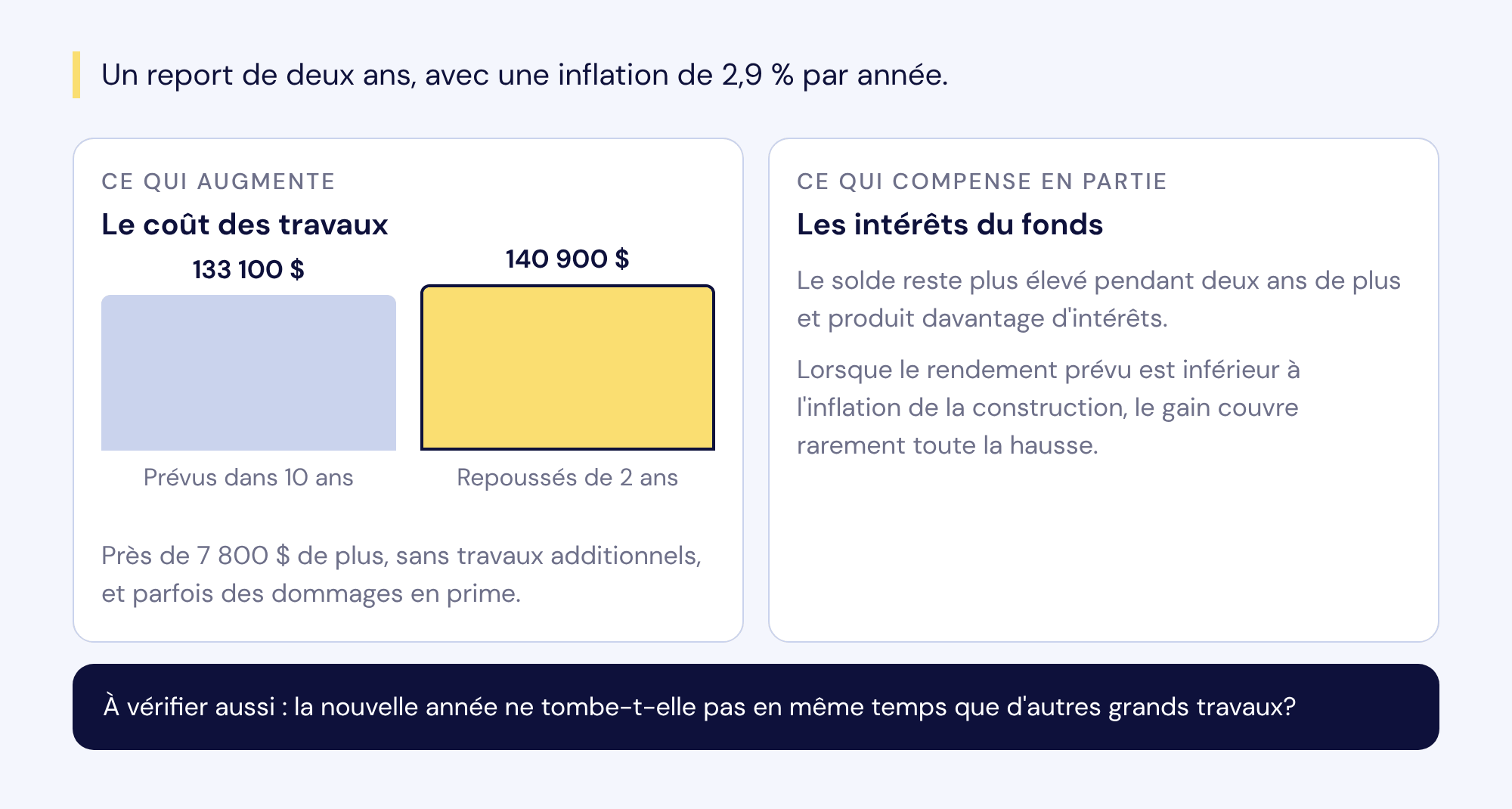

Avec un taux d'inflation de 2,9 % par année, des travaux estimés à 100 000 $ aujourd'hui et prévus dans 10 ans représentent environ 133 100 $. Repoussés de deux ans, ils représentent plutôt environ 140 900 $, soit près de 7 800 $ de plus. L'écart ne provient pas de travaux plus importants, mais seulement du temps écoulé.
À ce coût peut s'ajouter celui de la dégradation. Un élément qui arrive en fin de vie se détériore souvent plus rapidement, et un retard peut endommager d'autres éléments, par exemple lorsqu'une infiltration d'eau est causée par un calfeutrage ou une toiture qui a dépassé sa durée de vie.
Les sommes restent plus longtemps dans le fonds
Un report a aussi un effet favorable : l'argent prévu pour les travaux demeure placé plus longtemps.
Les sommes du fonds de prévoyance peuvent être placées. L'étude applique à la totalité du solde du fonds, après les dépenses de chaque année, un taux de rendement moyen prévu. Lorsque la dépense est repoussée, le solde demeure plus élevé pendant le délai et produit davantage d'intérêts. Ce gain compense une partie de la hausse du coût des travaux, mais rarement la totalité lorsque le rendement prévu est inférieur à l'inflation de la construction.
Les effets moins visibles d'un report
Au-delà du coût de l'élément lui-même, un report peut modifier l'équilibre de l'ensemble du fonds.
- Une accumulation de dépenses. Repousser des travaux peut les faire coïncider avec d'autres échéances importantes. Si, par exemple, la toiture, les gouttières et les fenêtres sont déjà prévues sur deux années rapprochées, le solde du fonds baisse fortement pendant cette période : y ajouter un report concentrerait encore davantage les dépenses.
- L'apparition d'un renflouement. Dans une projection du fonds, des échéances repoussées peuvent faire apparaître ou modifier un renflouement, signe que la contribution prévue ne suffit plus à maintenir un solde adéquat.
- Un cycle suivant décalé. Le prochain remplacement de l'élément est lui aussi repoussé, ce qui modifie la répartition des dépenses sur toute la période de planification.
- Une contribution qui ne baisse pas forcément. La contribution recommandée vise l'ensemble du cycle de vie des éléments. Repousser une échéance ne la réduit donc pas automatiquement, et peut même l'augmenter si les coûts projetés croissent.
Que faire si des travaux sont déjà en retard?
Dans certains immeubles plus anciens, plusieurs travaux majeurs sont déjà en retard faute de planification passée. La question n'est alors plus de reporter, mais de choisir entre accumuler et agir.
L'approche la plus solide consiste à mener les deux en parallèle : verser la contribution recommandée, renflouement compris, tout en réalisant les travaux prioritaires avec le solde disponible. Négliger l'un pour l'autre a un coût : un fonds sans travaux laisse l'immeuble se dégrader, et des travaux sans contribution vident la réserve. Un fonds qui grossit pendant que l'immeuble se dégrade ne protège pas mieux les copropriétaires que des travaux réalisés sans réserve pour la suite.
Quand un report est-il raisonnable?
Les échéances de votre étude reposent sur une durée de vie estimée et sur l'état observé lors de l'inspection. Ce sont des estimations, qui se précisent selon l'état réel de l'élément.
Un report d'un an ou deux est envisageable lorsque l'état réel de l'élément, confirmé à l'approche de l'échéance par une nouvelle inspection ou par l'avis d'un professionnel qualifié, le justifie. À l'inverse, une dégradation plus rapide que prévu peut justifier de devancer les travaux ; si le fonds ne dispose pas des sommes suffisantes, une cotisation spéciale peut alors être nécessaire. Le logiciel Hoodi permet de simuler l'effet d'une nouvelle échéance sur la projection du fonds, et l'étude est ajustée lors de sa prochaine mise à jour pour refléter les sommes réellement versées et dépensées.
Comment évaluer un report avant de le décider?
Quelques questions vous aideront à mesurer l'effet d'un report avant de le proposer à votre conseil.
- L'état justifie-t-il le report? Appuyez-vous sur un constat récent, idéalement celui d'un professionnel, plutôt que sur une impression visuelle.
- Combien coûtera l'attente? Estimez l'augmentation du coût des travaux sur la durée du report et comparez-la aux intérêts que le fonds produira pendant la même période.
- Quelles autres dépenses tomberont la même année? Vérifiez dans l'estimation des dépenses et le flux de trésorerie que la nouvelle date ne crée pas une accumulation difficile à absorber.
- Le risque de dommages est-il maîtrisé? Pour un élément qui protège l'enveloppe du bâtiment, un report prolongé peut coûter plus cher que les travaux eux-mêmes.
