Croiser les priorités des prochaines années
Découvrez comment croiser les interventions à court terme de votre carnet d'entretien avec les travaux prévus dans votre étude du fonds de prévoyance, afin d'établir un plan d'action réaliste pour les prochaines années.
L'essentiel
C'est dans les premières années que votre conseil d'administration a le plus de décisions à prendre. Le carnet y présente des interventions ponctuelles, chacune avec une échéance recommandée et un niveau de priorité, ainsi que des réparations majeures et des remplacements prévus à une année précise. L'étude reprend ces derniers, la même année, avec leur coût.
Lues ensemble, ces listes donnent un portrait complet du court terme : les gestes à poser, leur financement et les travaux à regrouper.
Où trouver les priorités à court terme?
Ces informations se trouvent dans des sources que vous avez déjà en main.
- Le sommaire du carnet. Il réunit les réparations majeures, les remplacements et les interventions ponctuelles des cinq prochaines années. C'est le meilleur point de départ.
- Les entretiens courants et les interventions ponctuelles. Ce document détaille chaque tâche, avec son échéance et son niveau de priorité.
- L'estimation des dépenses de l'étude. Elle associe à chaque réparation majeure et à chaque remplacement un coût estimé et un montant projeté à l'année des travaux.
- Le flux de trésorerie de l'étude. Il montre, année par année, les dépenses prévues et le solde du fonds après les travaux.
Le logiciel Hoodi les reprend aussi, ce qui facilite le suivi.
Deux façons de planifier dans le temps
L'échéance d'une intervention ponctuelle indique, au mois près, le moment recommandé pour la réaliser, et son niveau de priorité indique son importance : obligatoire, important ou préventif. Votre conseil choisit le meilleur moment selon ces repères, la saison et la disponibilité des entrepreneurs.
L'année associée à une réparation majeure ou à un remplacement permet à l'étude de calculer les sommes à accumuler. Elle reste une estimation : elle sert à planifier le financement, et non à fixer la date des travaux, que l'état réel de l'élément confirmera.
Croiser les deux listes
Les exemples proviennent du carnet et de l'étude fictifs présentés dans « Votre carnet d'entretien en un coup d'œil » et « Votre étude en un coup d'œil » : ils ont été préparés pour une copropriété de 12 unités construite en 2006.

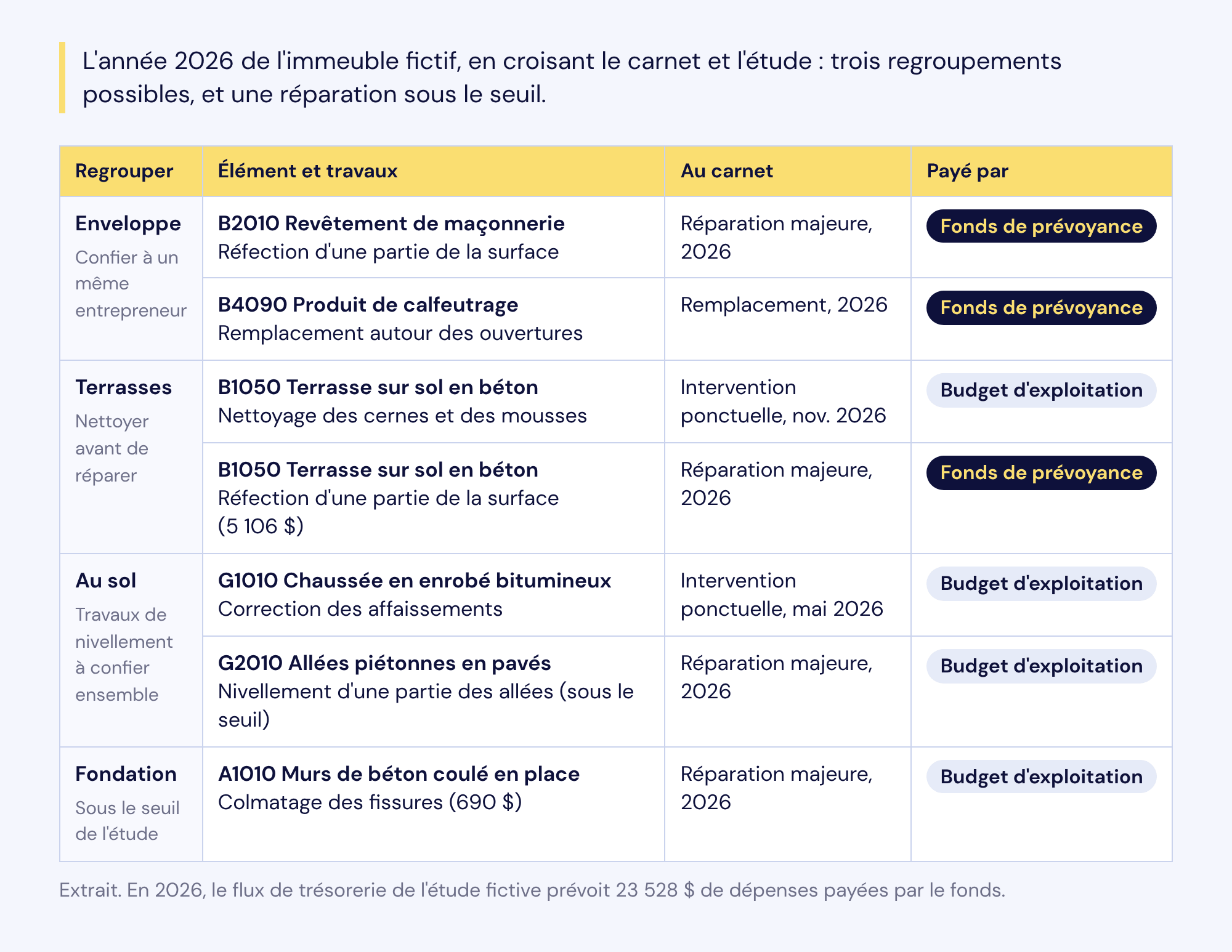

Voici, pour l'année 2026 de l'immeuble fictif, ce que donne la superposition des interventions du carnet et des travaux de l'étude.

Ce croisement fait ressortir trois types d'occasions.
Les travaux à regrouper
Lorsque des interventions visent le même élément ou des éléments voisins à des dates rapprochées, il peut être avantageux de les confier au même entrepreneur afin de réduire les frais de mobilisation et les inconvénients pour les occupants.
Les regroupements les plus naturels se trouvent souvent entre les deux sources de financement. Dans l'exemple, le nettoyage des terrasses en béton, une intervention ponctuelle recommandée pour novembre 2026, peut précéder la réfection d'une partie de leur surface, prévue au fonds la même année. De même, la réfection d'une partie de la maçonnerie et le remplacement du calfeutrage autour des ouvertures, tous deux prévus en 2026, peuvent être confiés à un même entrepreneur. Chaque intervention garde toutefois sa source de financement : demandez des montants distincts dans la soumission.
Les expertises qui peuvent changer l'étude
Une expertise recommandée au carnet sert à obtenir l'information qui manque pour bien planifier. Lorsque l'état d'un élément est incertain, ses conclusions peuvent confirmer, devancer ou repousser une réparation majeure ou un remplacement prévu à l'étude.
Conservez le rapport obtenu et transmettez-le à notre équipe, même s'il provient d'une autre firme : il sera ajouté à votre dossier. Transmis dans les 90 jours suivant la livraison, il peut justifier une révision ; plus tard, il sera pris en compte à la prochaine mise à jour de vos documents.
Les années chargées
Si plusieurs interventions tombent la même année, le croisement vous permet de le voir venir. Dans l'exemple, 2026 compte sept réparations majeures ou remplacements au carnet, et le flux de trésorerie de l'étude y prévoit 23 528 $ de dépenses payées par le fonds.
Pour les interventions ponctuelles, vous pouvez en étaler certaines selon leur priorité afin d'équilibrer vos budgets d'exploitation. Pour les travaux majeurs, vérifiez que le fonds dispose des sommes nécessaires à l'année visée. Les projections du logiciel Hoodi vous permettent d'observer l'effet d'un changement d'échéance sur le solde du fonds.
Qui paie quoi à court terme?
Avant de lancer des travaux, confirmez leur source de financement. Les entretiens courants et les interventions ponctuelles sont payés à même le budget d'exploitation. Les réparations majeures et les remplacements sont payés par le fonds de prévoyance, sauf les réparations sous le seuil de l'étude, comme le colmatage des fissures de fondation (690 $) dans l'exemple, qui reviennent au budget d'exploitation (voir « Ce que paie le fonds de prévoyance »).
Si une dépense imprévue dépasse ce que le budget d'exploitation peut absorber, une cotisation spéciale peut être envisagée : l'article « Fonds de prévoyance ou budget d'exploitation? » précise comment elle se décide.
Et si…
- Le fonds ne contient pas assez pour les travaux de l'année. Simulez d'abord un nouveau calendrier dans les projections du logiciel. Si les travaux ne peuvent pas attendre, une cotisation spéciale peut être nécessaire.
- Une intervention ponctuelle s'avère plus importante que prévu. Si elle touche une partie importante de l'élément, elle peut relever du fonds : l'article « Fonds de prévoyance ou budget d'exploitation? » aide à trancher.
Bâtir votre plan des prochaines années
Une simple liste partagée avec votre conseil suffit pour transformer vos documents en plan d'action.
- Dresser la liste. Relevez au sommaire les interventions des trois prochaines années, avec les montants de l'étude pour les travaux majeurs et la source de financement de chaque ligne.
- Commencer par les tâches obligatoires et les expertises. Les conclusions des expertises peuvent modifier le reste du plan.
- Repérer les regroupements possibles. Même élément, même façade ou même corps de métier.
- Consigner vos décisions. Notez ce qui est réalisé, devancé ou reporté, et pourquoi, afin de garder une trace pour la prochaine mise à jour de vos documents.
